Processo de concretagem: planejamento, etapas e cuidados essenciais

Você já parou para pensar em tudo o que acontece antes da chegada do primeiro caminhão-betoneira?

A concretagem começa muito antes do lançamento e continua após a aplicação da última carga. Da preparação das fôrmas e armaduras à cura do concreto, cada decisão influencia diretamente a segurança, a durabilidade e a qualidade da estrutura.

Nas Obras Fronter, engenharia, laboratório e equipes de campo trabalham de forma integrada em todas as etapas. Afinal, a concretagem é o resultado de um planejamento detalhado, e qualquer desvio anterior pode se tornar muito mais difícil de corrigir depois.

O Plano de Concretagem é o primeiro passo

A primeira etapa é a elaboração do Plano de Concretagem. Esse documento organiza a operação antes da mobilização e transforma as exigências do projeto em uma sequência de execução compreendida por todas as equipes envolvidas.

Nele são definidos o faseamento da estrutura, o sentido de lançamento, os acessos, o posicionamento dos equipamentos, a circulação dos caminhões, o ritmo de fornecimento e os pontos de parada planejados.

O plano também estabelece:

  • os critérios para liberação das fôrmas e armaduras;
  • a logística de fornecimento e transporte do concreto;
  • o dimensionamento das equipes e dos equipamentos;
  • os procedimentos de lançamento, adensamento e acabamento;
  • o controle tecnológico e a rastreabilidade;
  • o tratamento das juntas de concretagem;
  • o método de cura e os cuidados posteriores;
  • os equipamentos de reserva e as ações de contingência.

Esse planejamento reduz improvisos no canteiro, ajuda a manter a continuidade do lançamento e antecipa riscos como interrupções no fornecimento, falhas de equipamentos, iluminação insuficiente, mudanças climáticas ou dificuldades de acesso.

O que precisa estar pronto antes da concretagem

1. Fôrmas conferidas e estanques

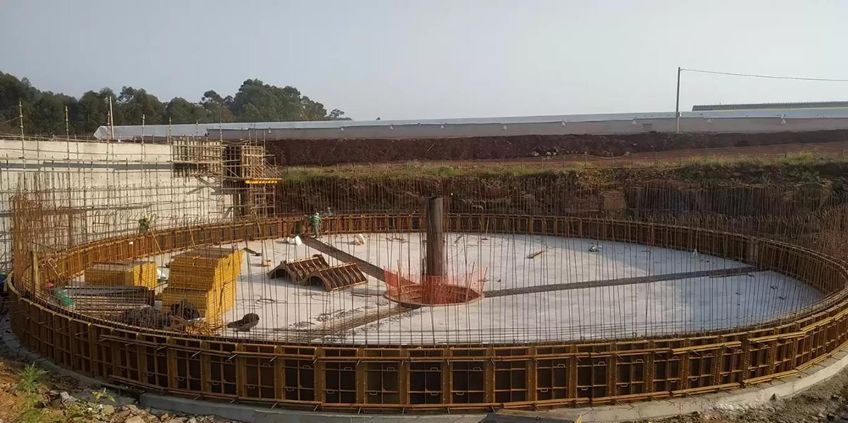

As fôrmas precisam estar alinhadas, niveladas, limpas, escoradas e devidamente travadas, seguindo todas as especificações previstas no projeto. A rigidez da estrutura é fundamental para manter a geometria correta diante da pressão exercida pelo concreto fresco.

Além disso, é necessário garantir a estanqueidade das fôrmas para evitar a fuga de nata e a perda de material. Antes da concretagem, também devem ser retirados resíduos, poças de água, pedaços de madeira, arames ou qualquer outro elemento que possa comprometer o acabamento e a qualidade final da estrutura.

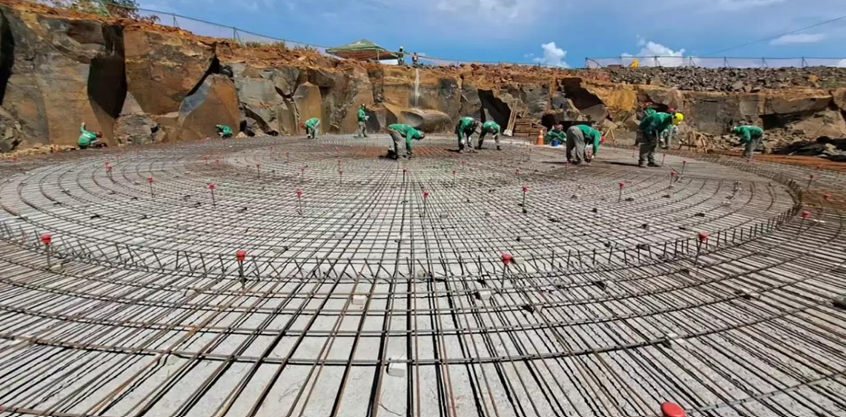

2. Armaduras montadas e liberadas

Bitolas, espaçamentos, emendas, amarrações e cobrimentos devem ser verificados antes da liberação para concretagem.

Os espaçadores e apoios precisam manter o aço na posição correta, e as superfícies das armaduras devem estar livres de lama, óleo, resíduos ou outros materiais que prejudiquem a aderência do concreto.

Em regiões com alta concentração de aço, o planejamento do lançamento e do adensamento exige atenção ainda maior, pois o concreto precisa preencher corretamente todos os espaços.

3. Logística, equipamentos e equipes alinhados

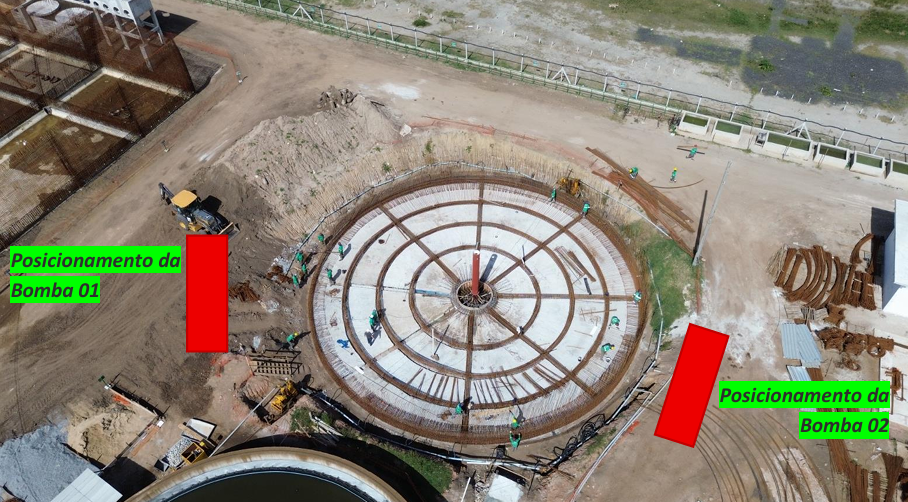

A concretagem depende de um fluxo contínuo. Por isso, devem ser compatibilizados a capacidade da central dosadora, o tempo de transporte, a quantidade de caminhões, o alcance das bombas, as rotas internas, a iluminação e o espaço disponível para trabalho.

Vibradores, geradores, bombas de drenagem e equipamentos de reserva também precisam estar disponíveis e testados.

A divisão das frentes é planejada antecipadamente. Enquanto uma equipe realiza o lançamento e o espalhamento do concreto, outra executa o adensamento. Uma terceira equipe controla o nivelamento e o acabamento, enquanto o laboratório acompanha o recebimento das cargas. A engenharia coordena toda a operação e verifica se o avanço permanece dentro do Plano de Concretagem.

Da central dosadora ao recebimento no canteiro

Em concretagens críticas, o acompanhamento pode começar ainda na central dosadora.

Antes da saída dos caminhões, é possível verificar a consistência do concreto e confirmar se o material está dentro das características previstas. O tempo de deslocamento até a obra também deve ser considerado, pois a mistura continua evoluindo durante o transporte.

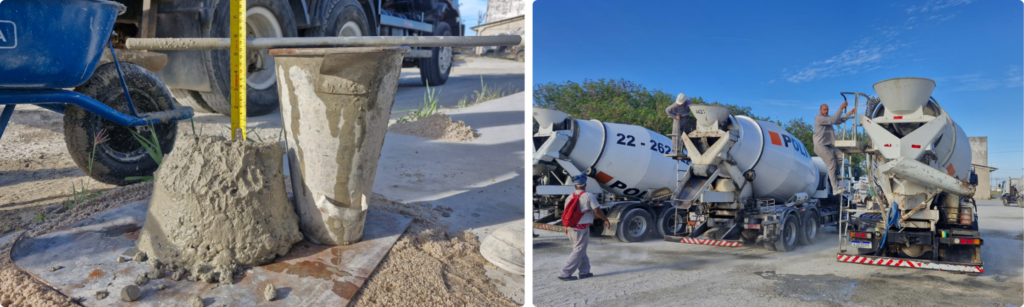

Na chegada ao canteiro, cada carga passa pelos controles definidos para o evento. O ensaio de abatimento, conhecido como slump test, verifica a consistência e a trabalhabilidade da mistura. A liberação para o lançamento somente deve ocorrer quando os parâmetros especificados estiverem em conformidade.

O laboratório também realiza a amostragem e a moldagem de corpos de prova, utilizados para avaliar a resistência e outras propriedades do concreto nas idades previstas.

Horários, os ensaios são registrados, garantindo rastreabilidade entre o concreto recebido e o local onde ele foi aplicado.

Um cuidado importante é não corrigir a trabalhabilidade com a adição indiscriminada de água no canteiro. Qualquer ajuste precisa respeitar o traço aprovado, os procedimentos de controle e a orientação do responsável técnico.

As principais etapas durante a execução

1. Lançamento contínuo e sequenciado

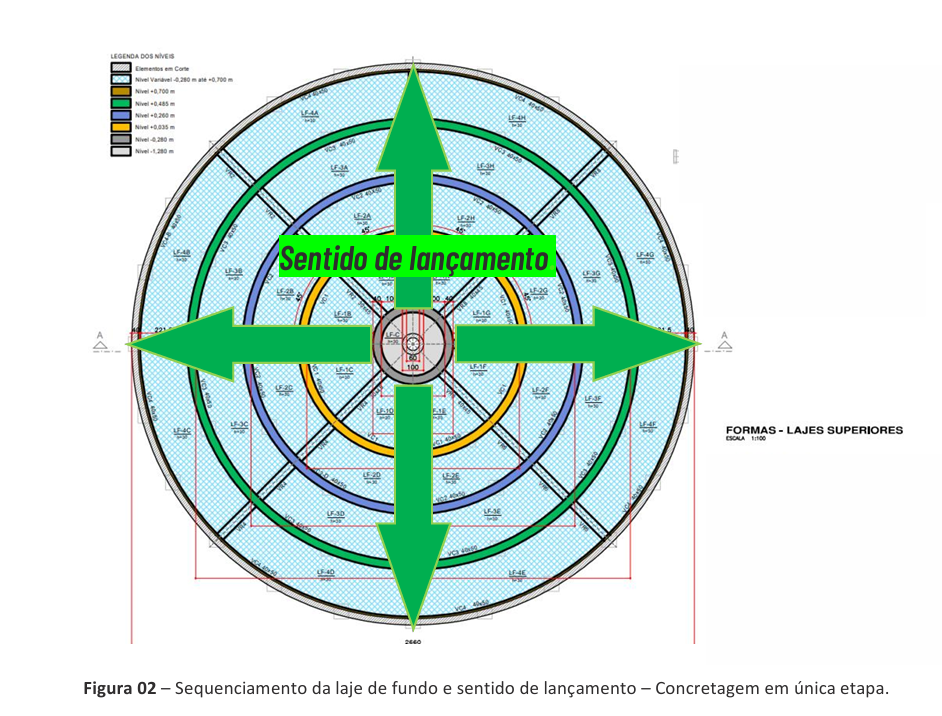

O concreto deve avançar no sentido definido no plano, em faixas ou frentes compatíveis com a capacidade das equipes e dos equipamentos.

A sequência é escolhida para facilitar o acesso, controlar o nivelamento e evitar tráfego desnecessário sobre áreas recém-concretadas.

A continuidade do lançamento é fundamental para reduzir o risco de juntas frias não programadas. Alturas de lançamento, espessura das camadas e velocidade de avanço precisam permitir o adensamento adequado, especialmente em regiões com alta concentração de armaduras ou geometria mais complexa.

2. Adensamento sem vazios e sem excessos

O adensamento por vibração de imersão remove o ar aprisionado e ajuda o concreto a preencher os espaços entre as armaduras e as fôrmas.

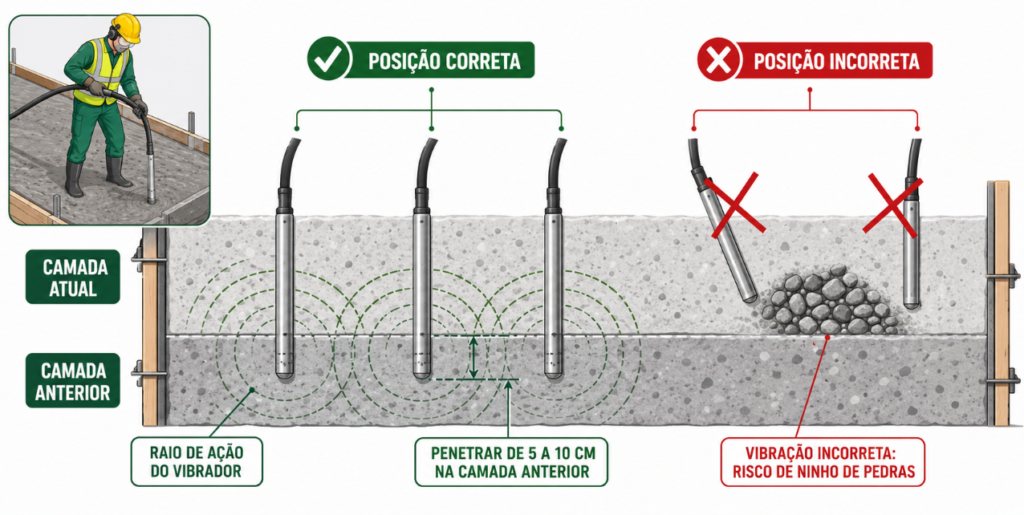

A agulha do vibrador deve ser inserida e retirada lentamente, com pontos de aplicação distribuídos para criar áreas de atuação sobrepostas. O vibrador não deve ser utilizado para empurrar o concreto, nem permanecer encostado nas armaduras ou nas fôrmas.

A vibração insuficiente pode deixar vazios e provocar falhas de concretagem. Por outro lado, a vibração excessiva pode favorecer a segregação dos materiais. O ponto de parada é identificado quando a superfície se apresenta uniforme, com redução das bolhas e adequada acomodação da massa.

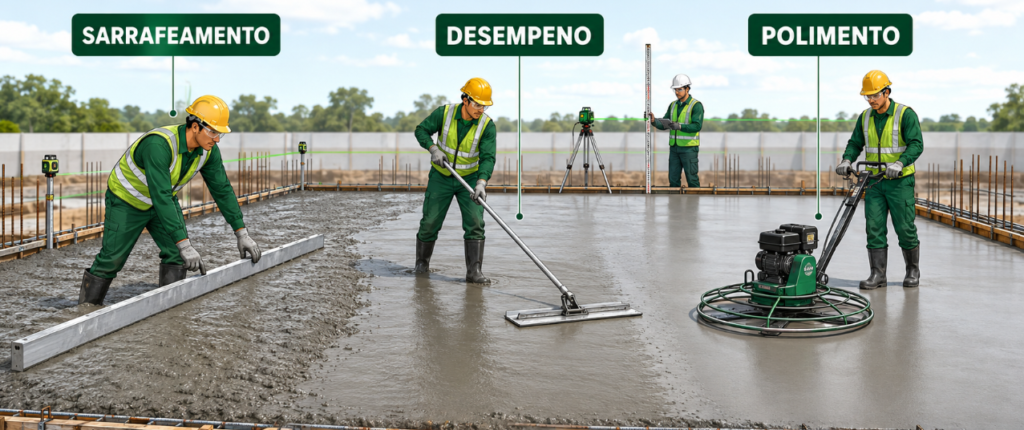

3. Nivelamento e acabamento

Após o lançamento e o adensamento, a superfície passa pelas etapas de sarrafeamento, desempeno ou polimento, conforme a função da estrutura e o acabamento especificado.

Essa etapa controla cotas, caimentos, regularidade e textura, evitando correções posteriores que possam comprometer o desempenho da estrutura.

O acabamento não possui apenas função estética. Ele precisa atender às condições previstas em projeto e ao uso que a estrutura terá depois de concluída.

4. Tratamento das juntas de concretagem

O tratamento das juntas começa após a concretagem, com a execução do corte verde no momento adequado. Esse procedimento remove a camada superficial enfraquecida, expõe o agregado e cria uma interface mais favorável para a aderência do concreto da etapa seguinte.

Antes da nova concretagem, a junta deve ser completamente limpa, eliminando poeira, nata de cimento, partículas soltas e qualquer material que possa prejudicar a ligação. A superfície também deve estar na condição saturada com superfície seca, ou seja, umedecida, mas sem água acumulada.

Como medida complementar, pode ser aplicada uma ponte de aderência com produto específico e compatível com o sistema. Esse cuidado contribui para a continuidade entre as etapas e é especialmente importante em estruturas hidráulicas e de saneamento, nas quais a estanqueidade e a durabilidade são requisitos fundamentais.

Cura e cuidados pós-concretagem

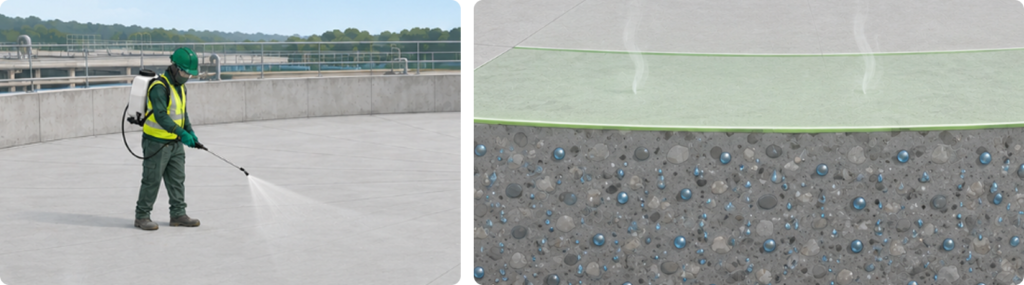

A cura deve começar assim que o acabamento permitir. Essa etapa reduz a perda de água, ajuda a prevenir fissuras e garante o desenvolvimento adequado da resistência do concreto.

O processo pode ser feito com água, utilizando nebulização, manta geotêxtil ou lona mantida úmida. Outra opção é a cura química, realizada com a aplicação de um produto que forma uma película sobre a superfície e reduz a evaporação. A escolha do método depende das características da estrutura, das condições do ambiente e das especificações do projeto.

Nos primeiros dias, também é importante evitar impactos, cargas e circulação sobre o concreto. A retirada de fôrmas e escoramentos deve seguir critérios técnicos, enquanto a equipe monitora a superfície, as juntas e o possível surgimento de fissuras.

Planejamento que se transforma em desempenho

Uma concretagem de qualidade exige planejamento, controle técnico e execução cuidadosa em todas as etapas.

Nas Obras Fronter, cada evento é conduzido como uma operação integrada de engenharia, garantindo estruturas seguras, duráveis e preparadas para cumprir sua função.

Se você busca um parceiro de construção confiável, conte com a experiência da Fronter Engenharia de Obras. São mais de 20 anos de mercado e diversos projetos executados em todo o Brasil.

Fale com nossa equipe e leve a experiência da Fronter para o seu próximo projeto.
